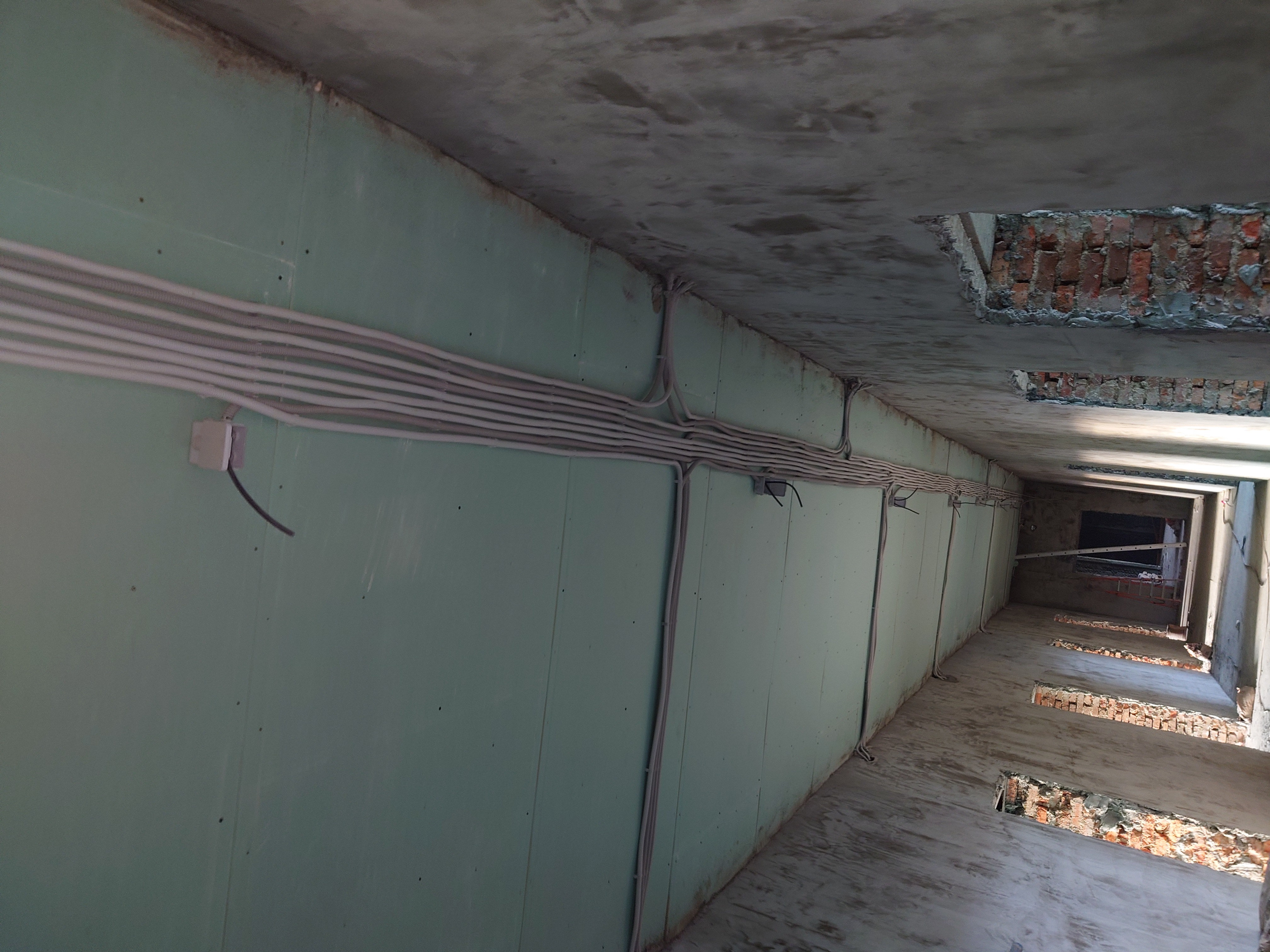

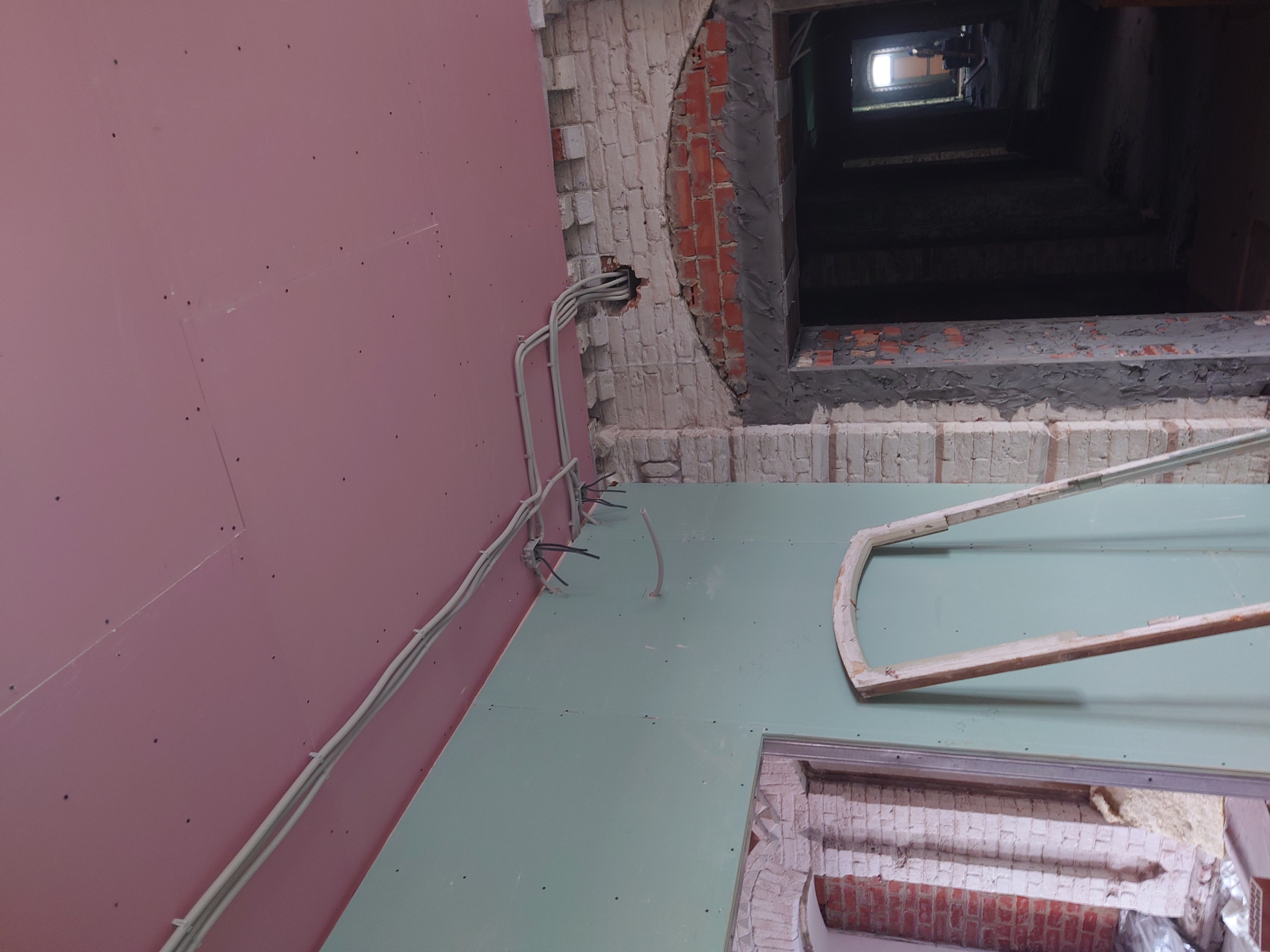

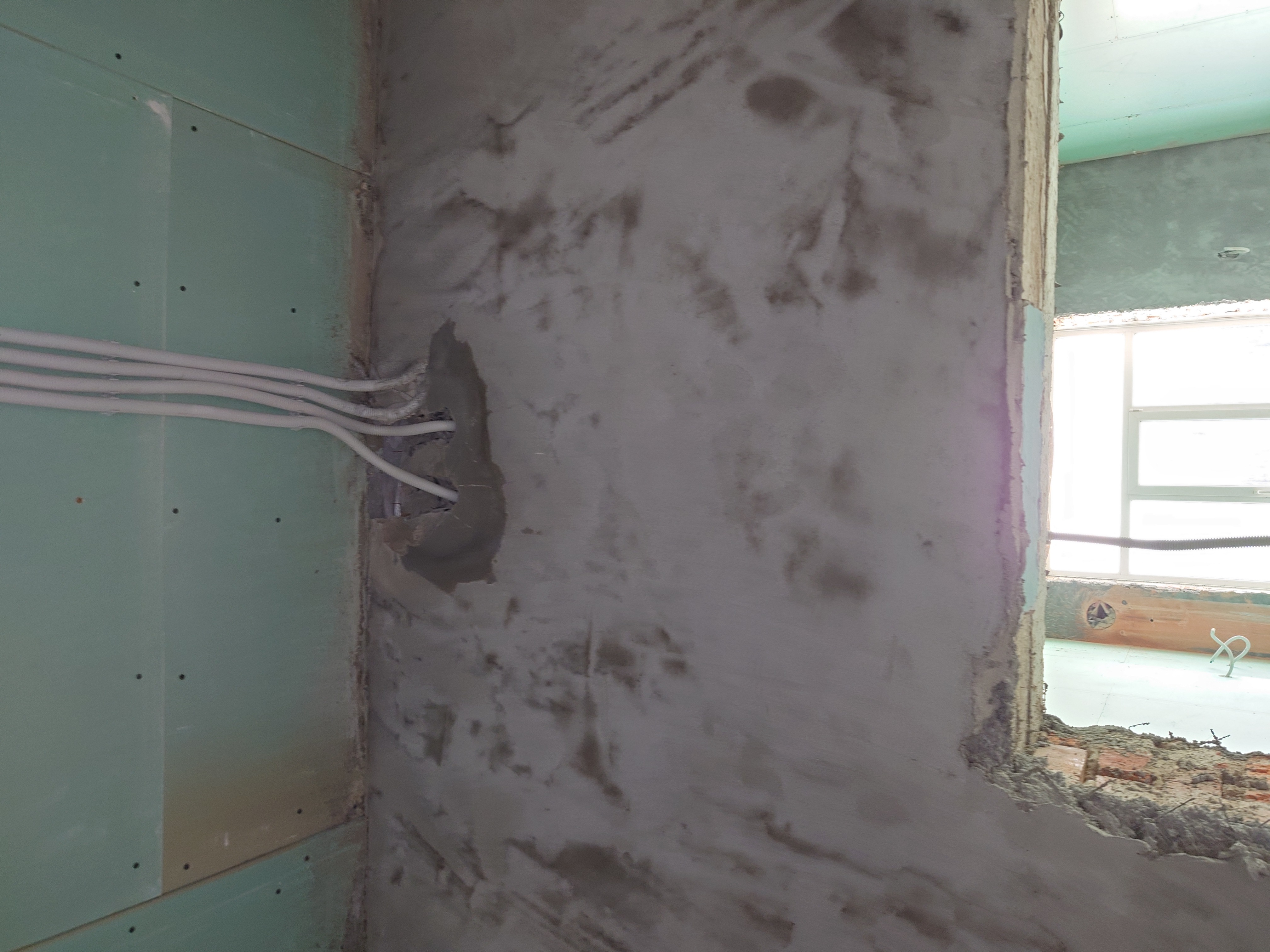

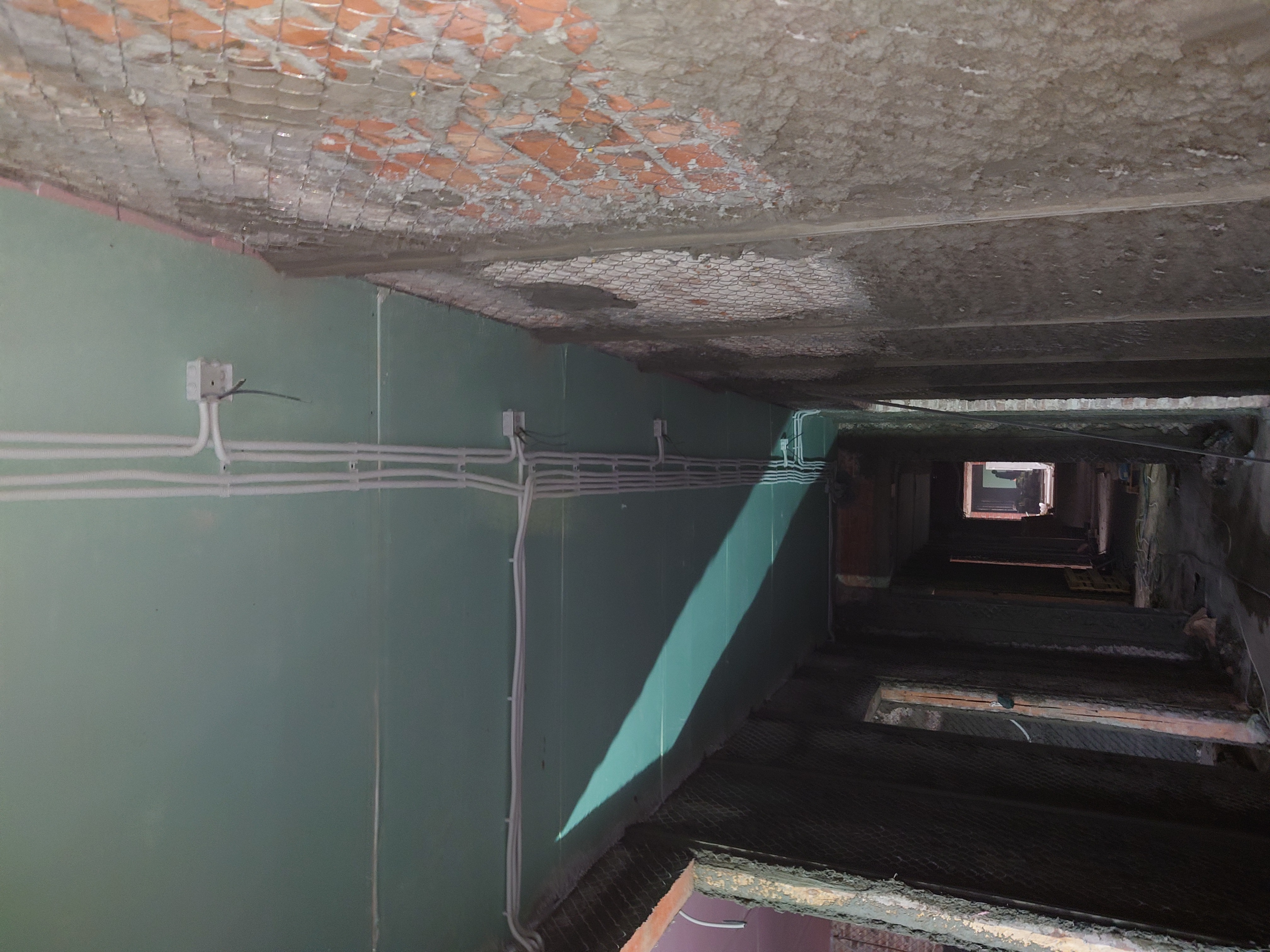

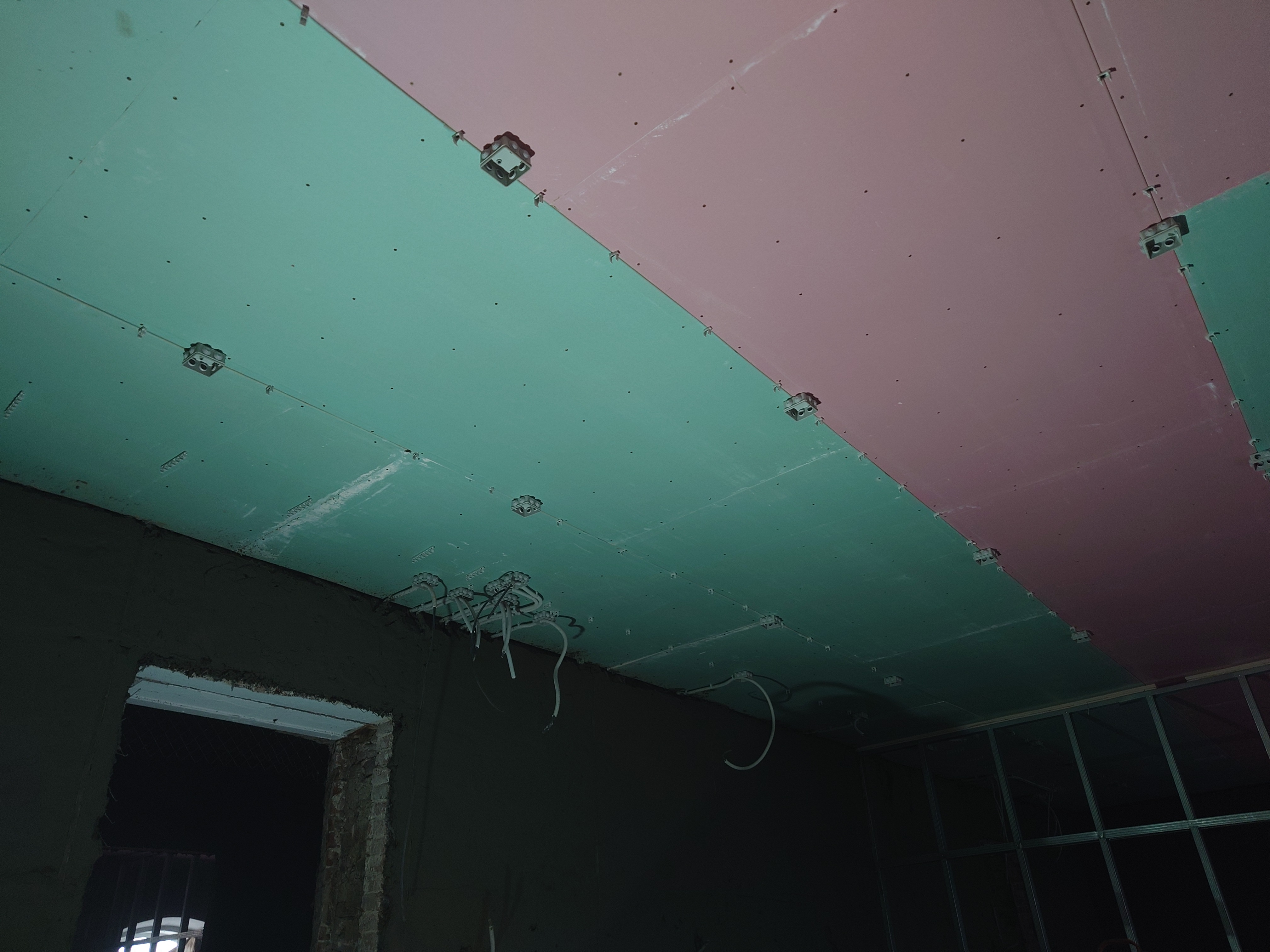

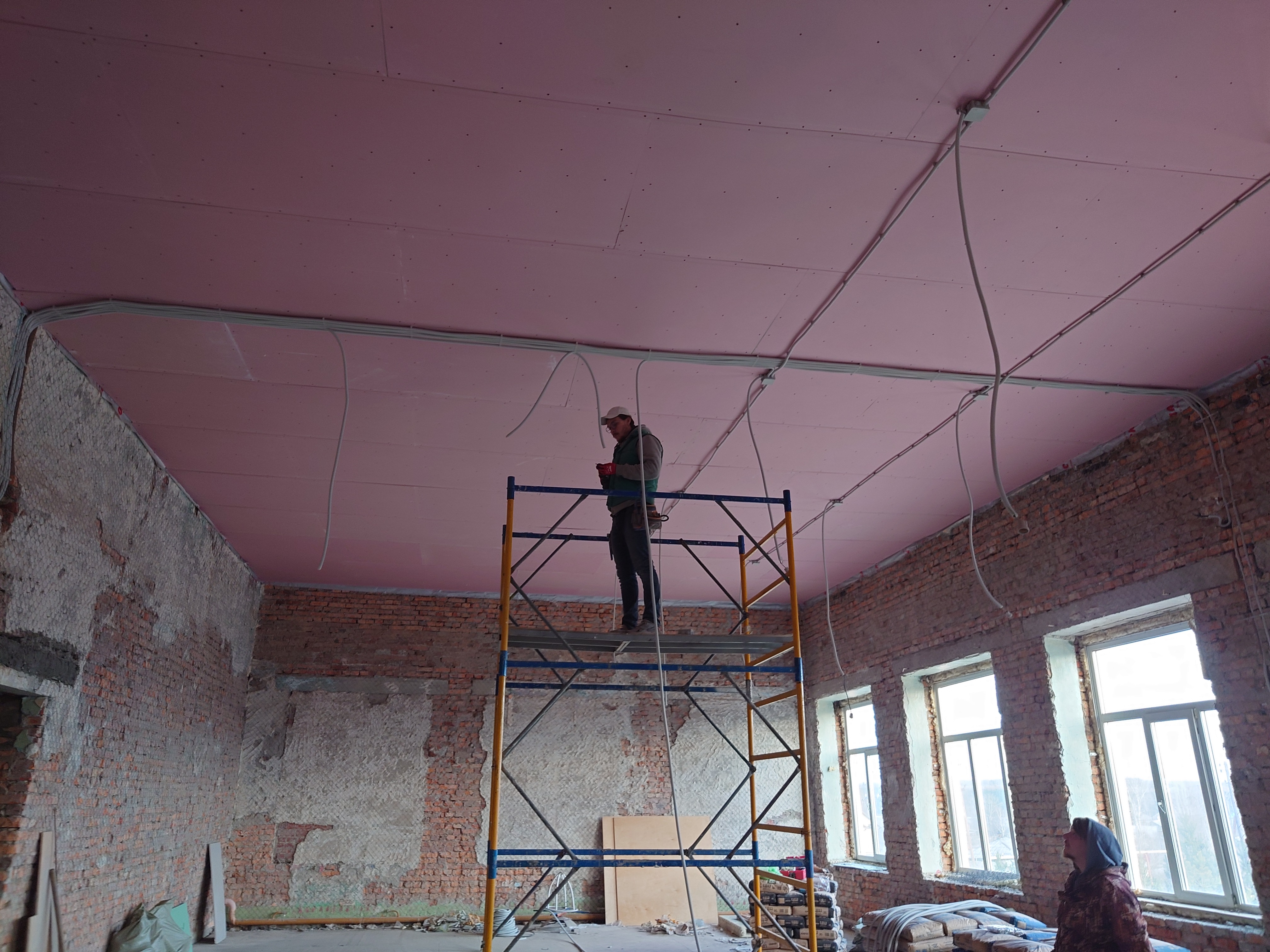

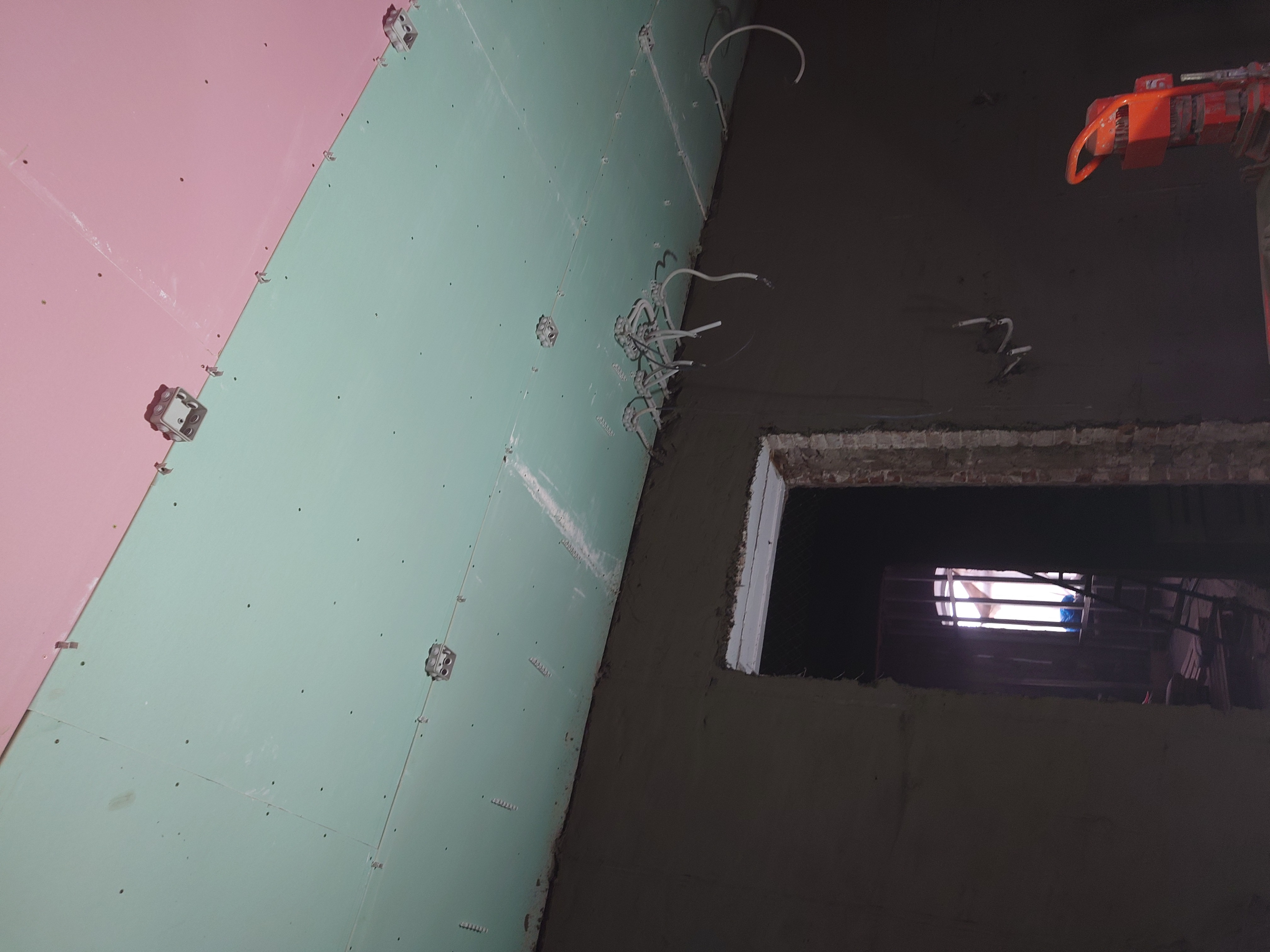

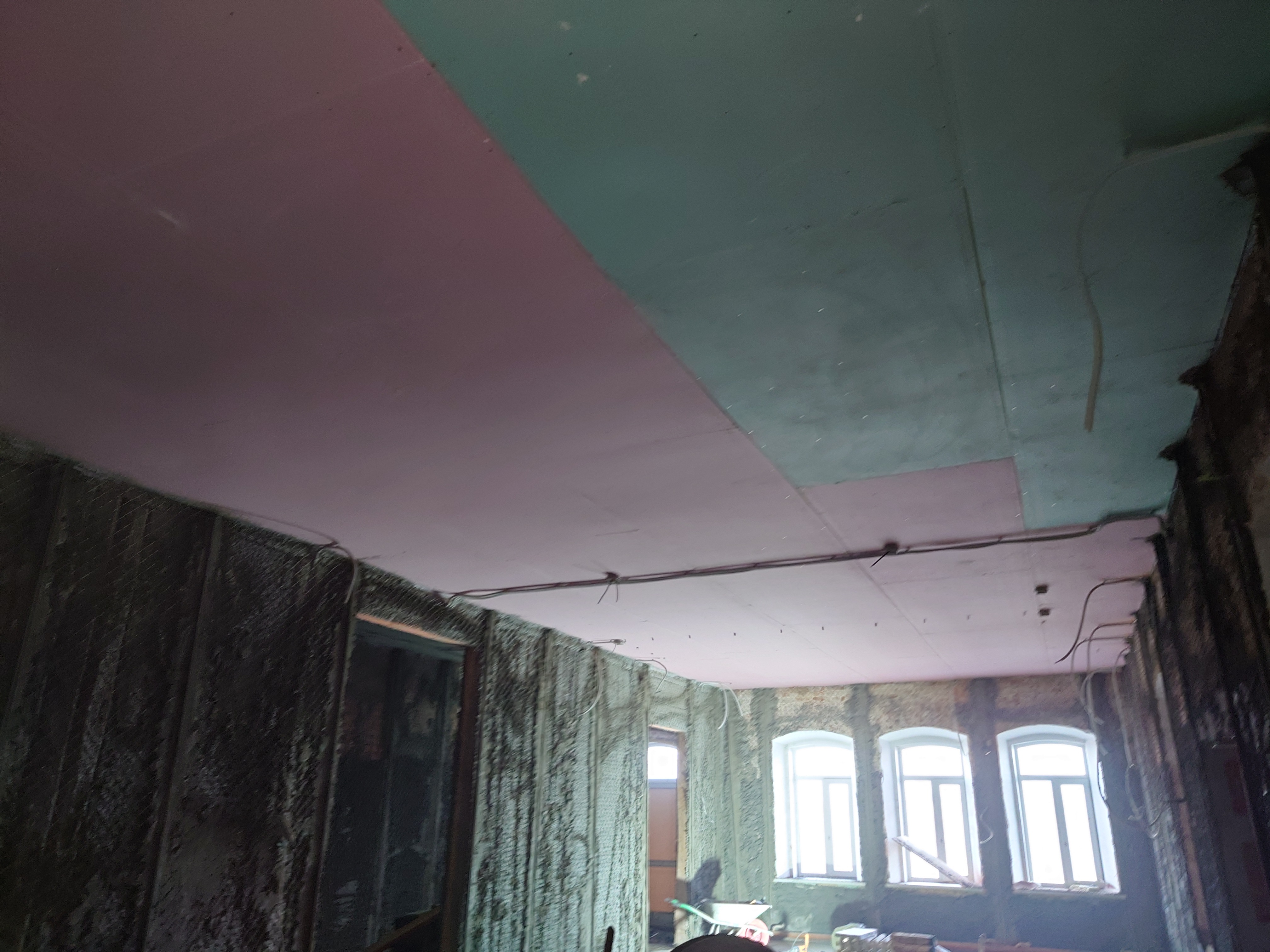

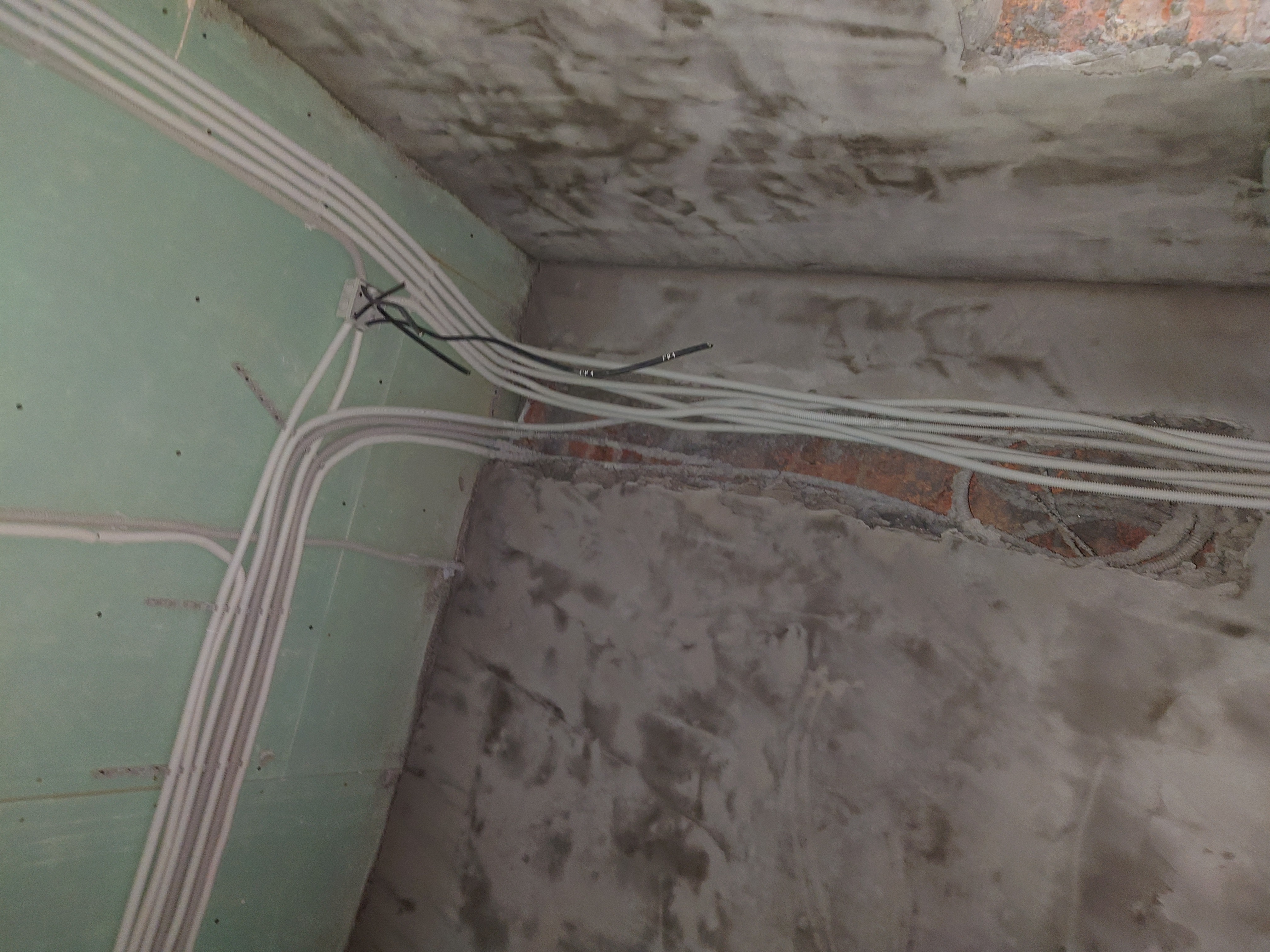

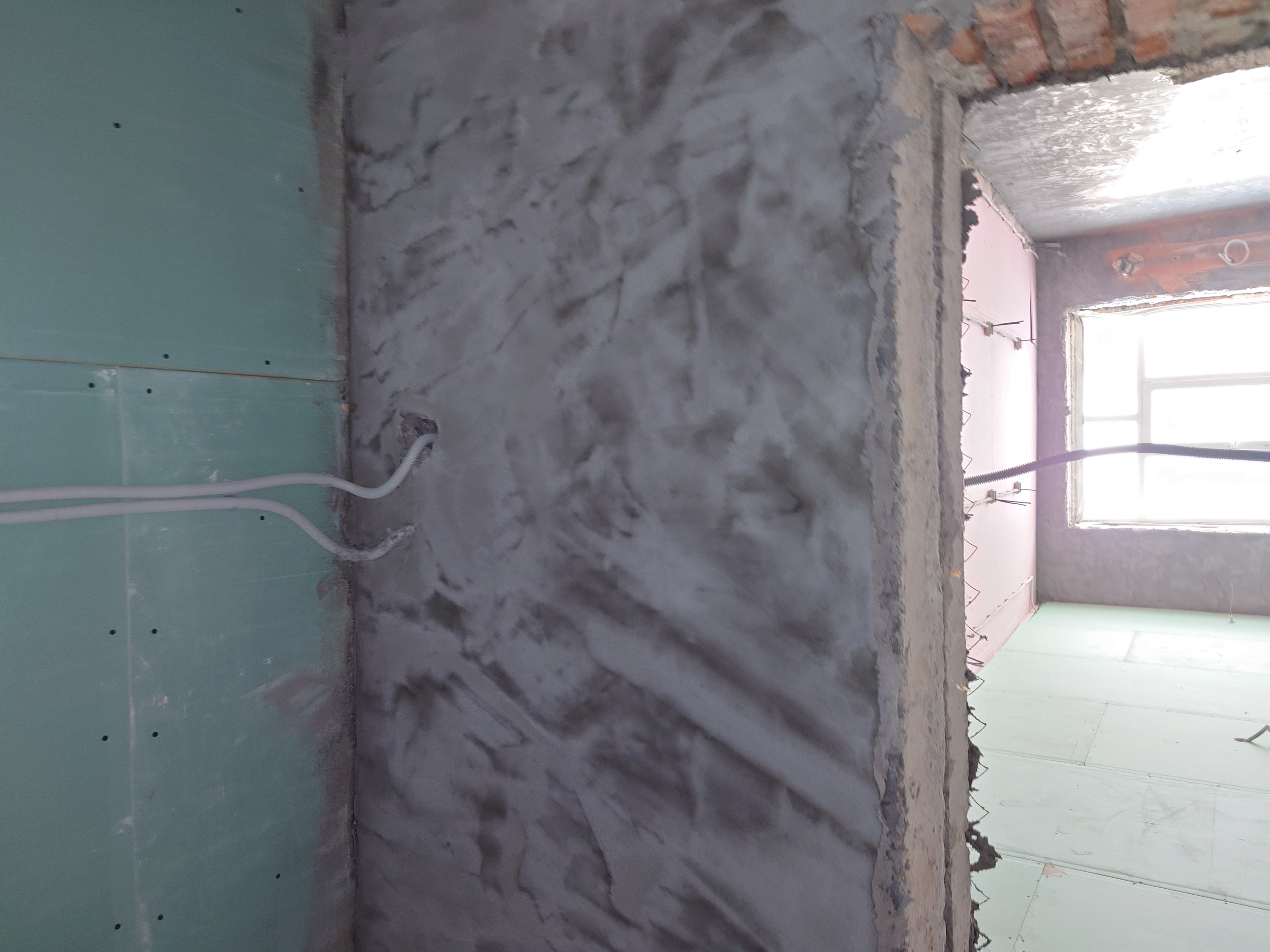

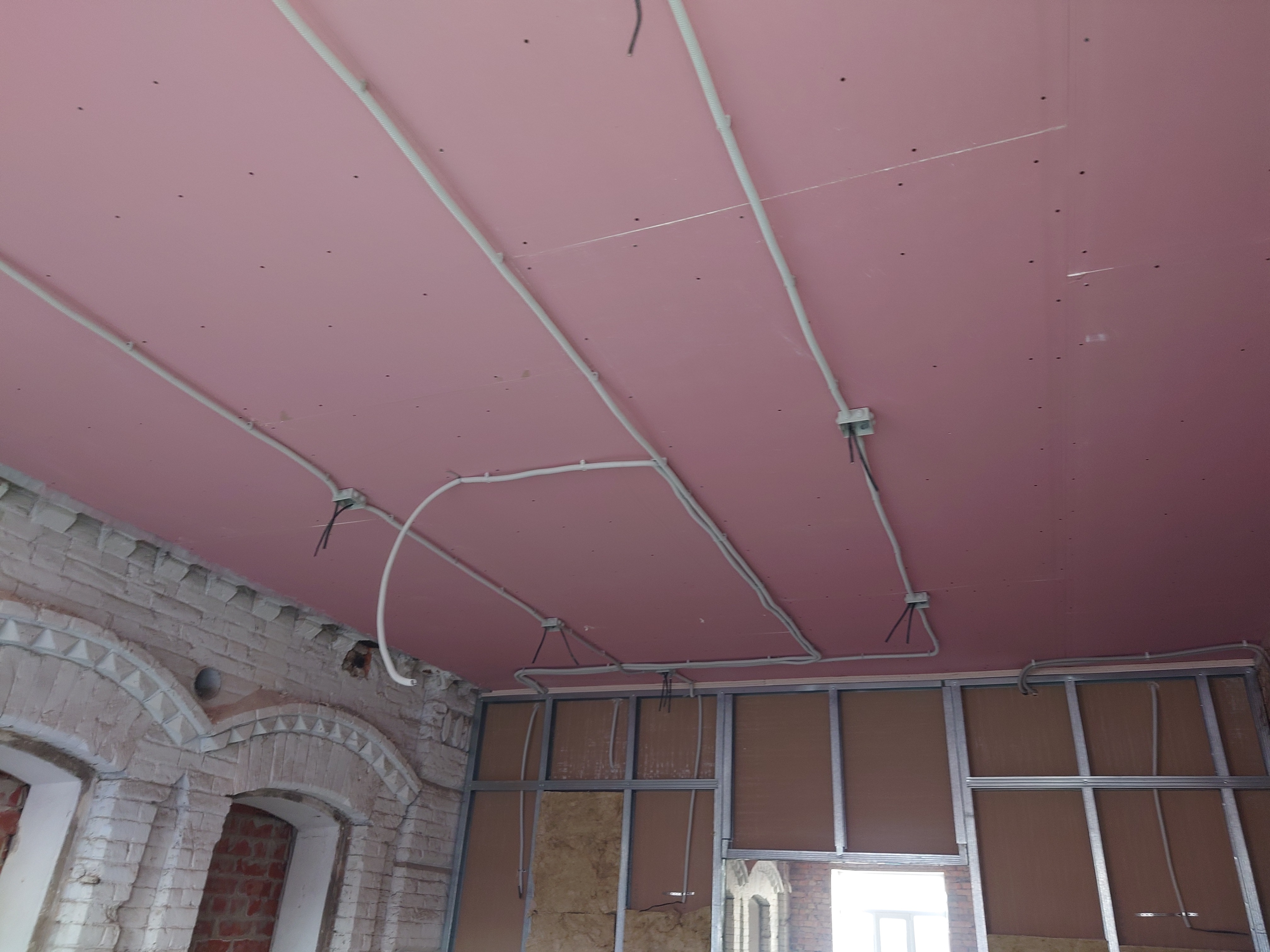

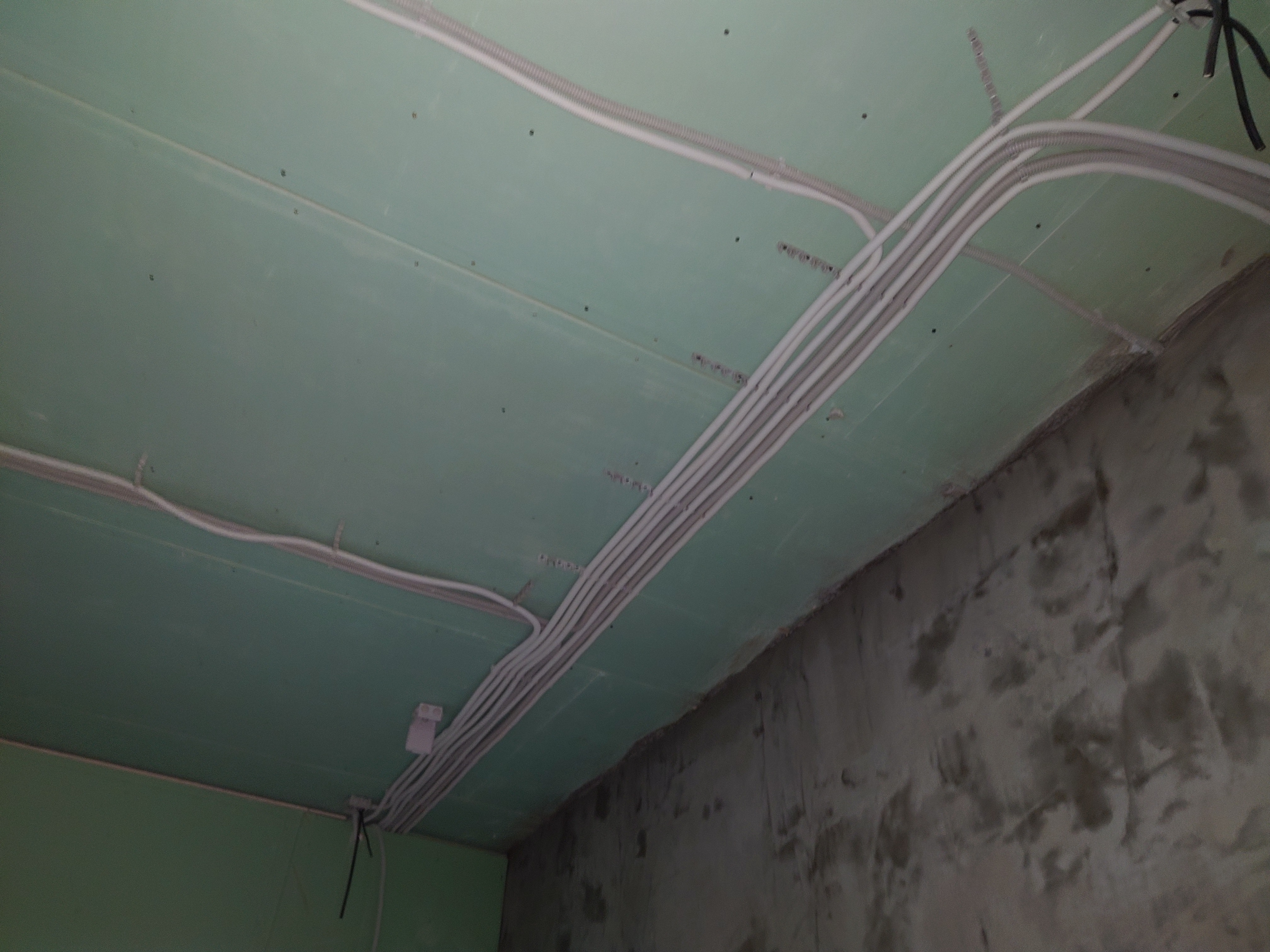

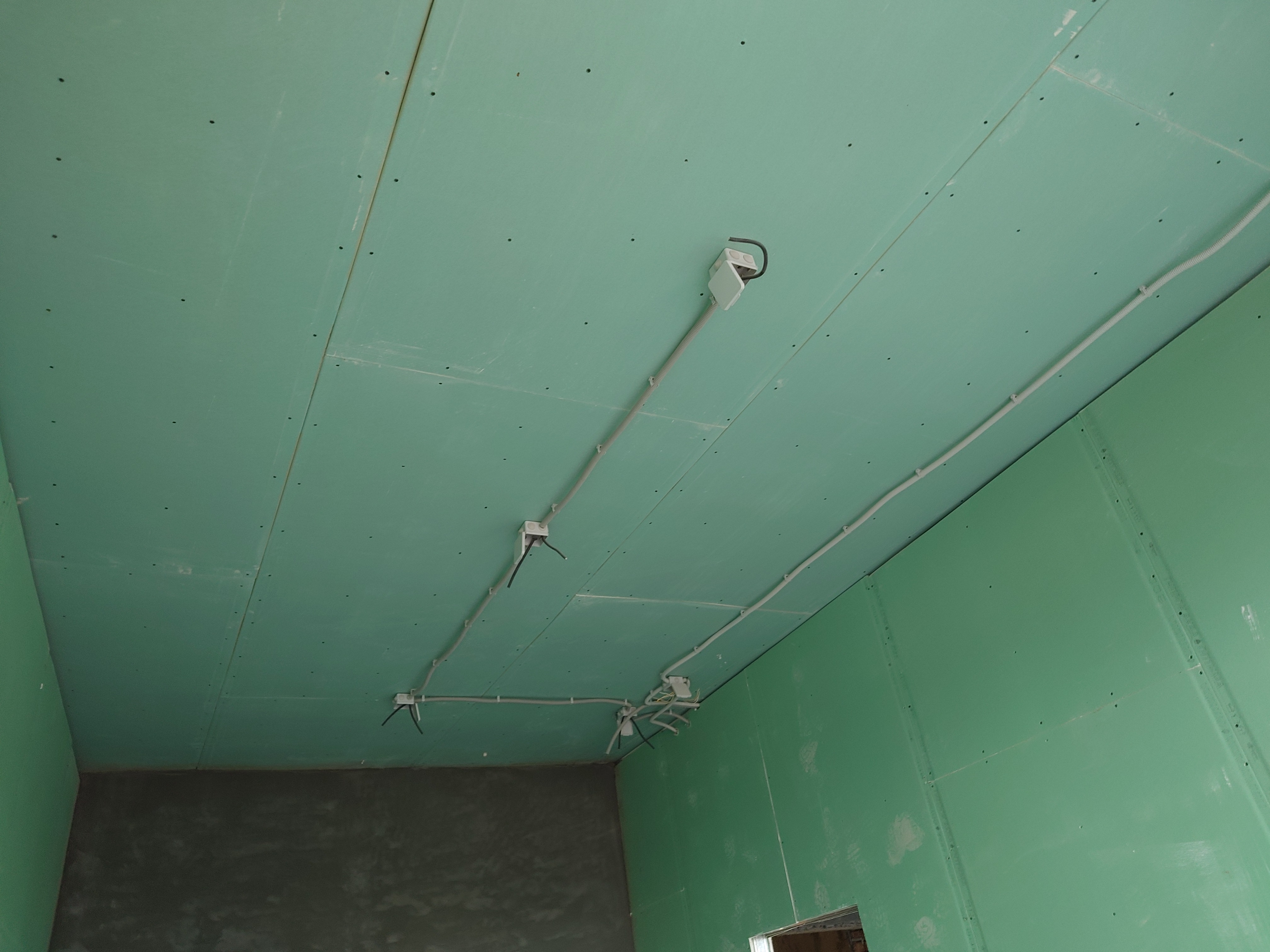

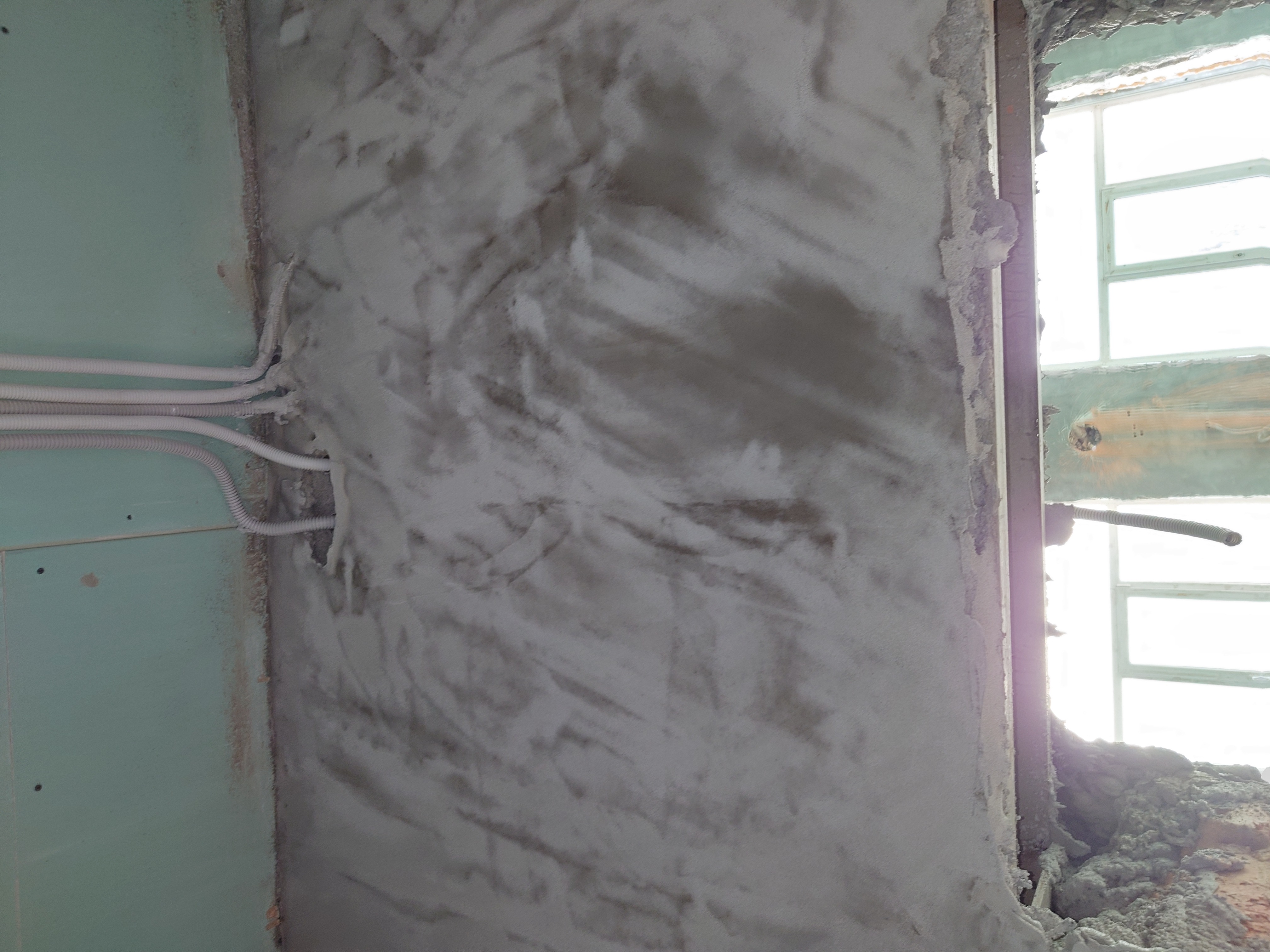

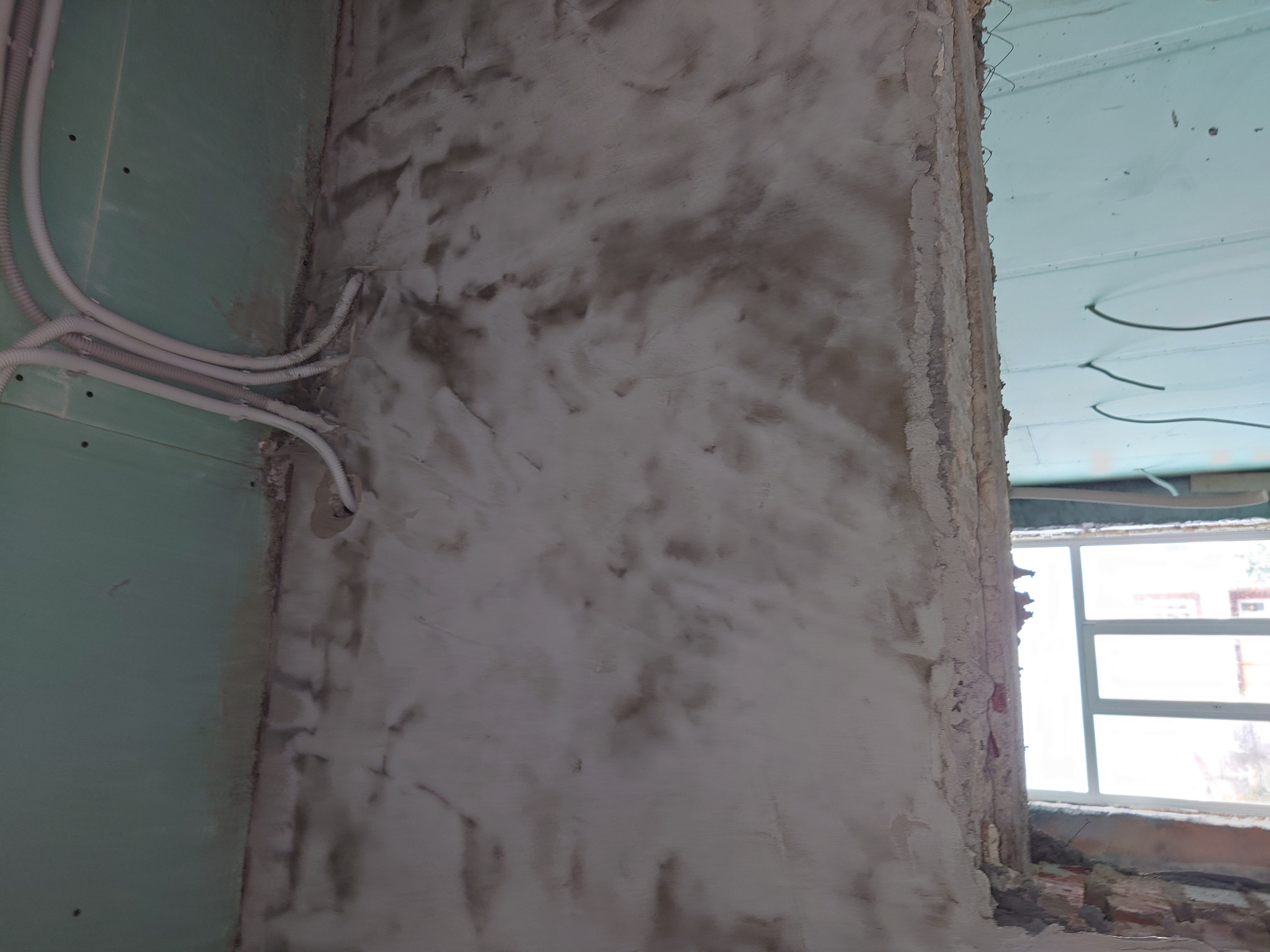

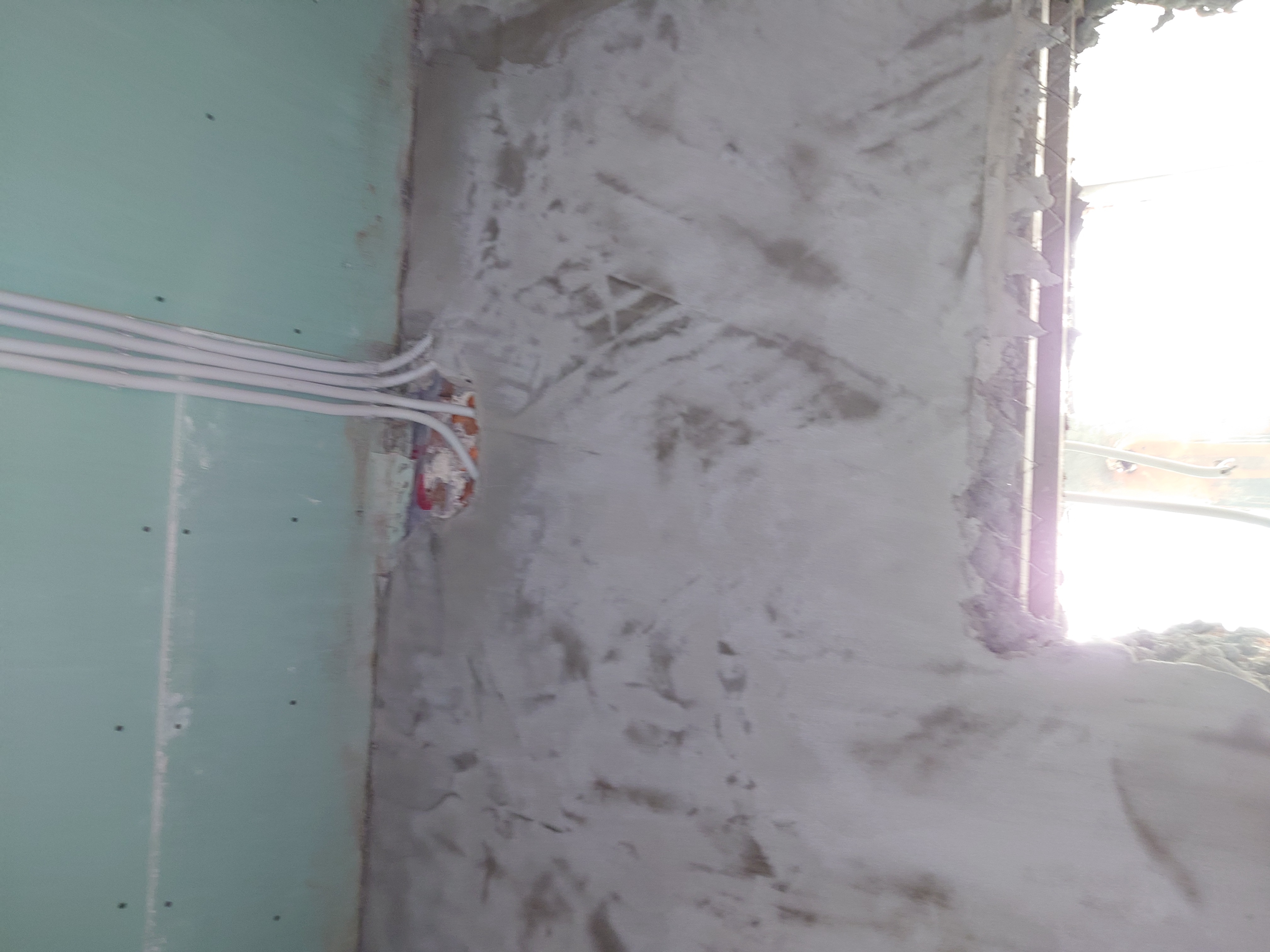

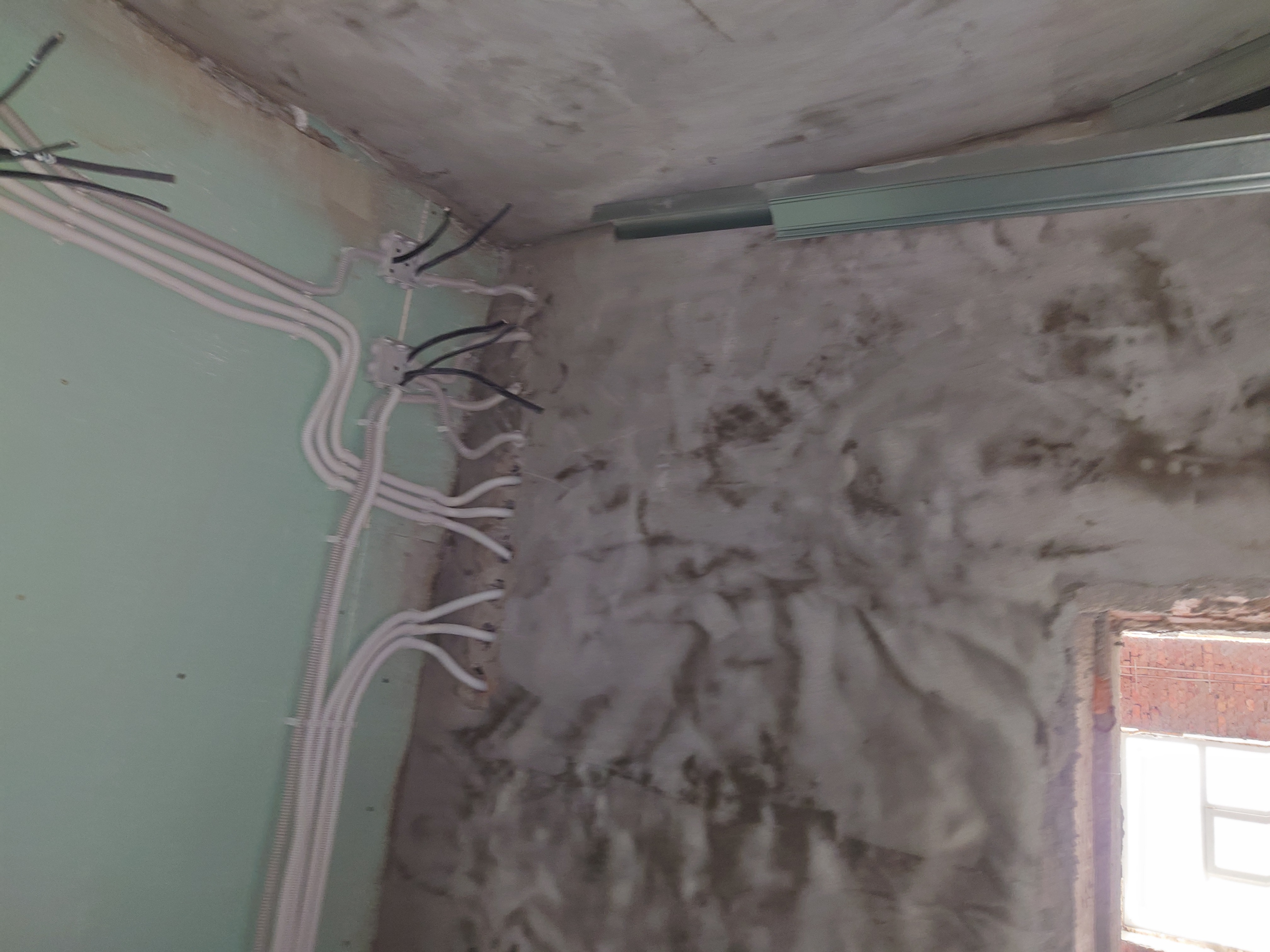

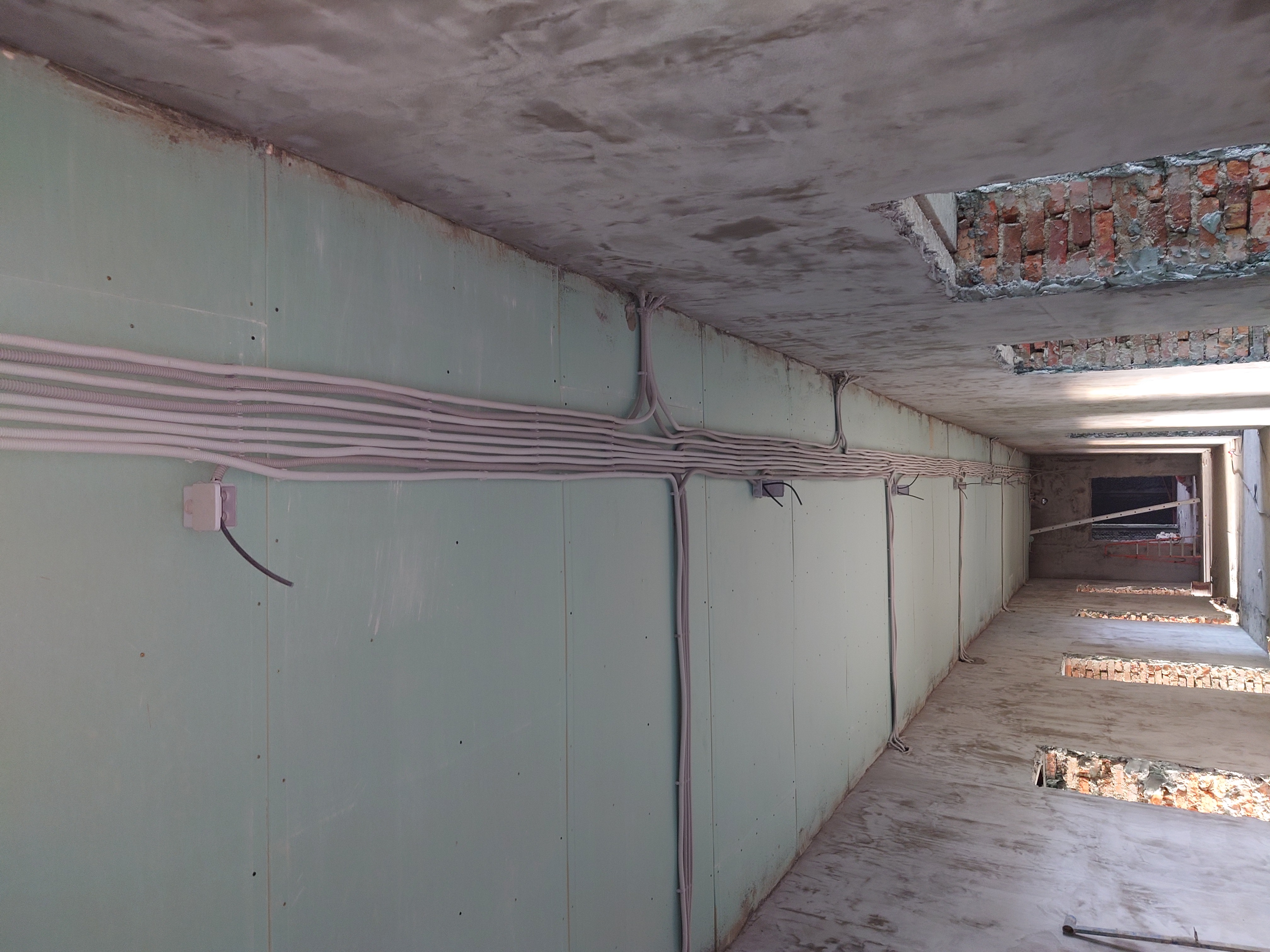

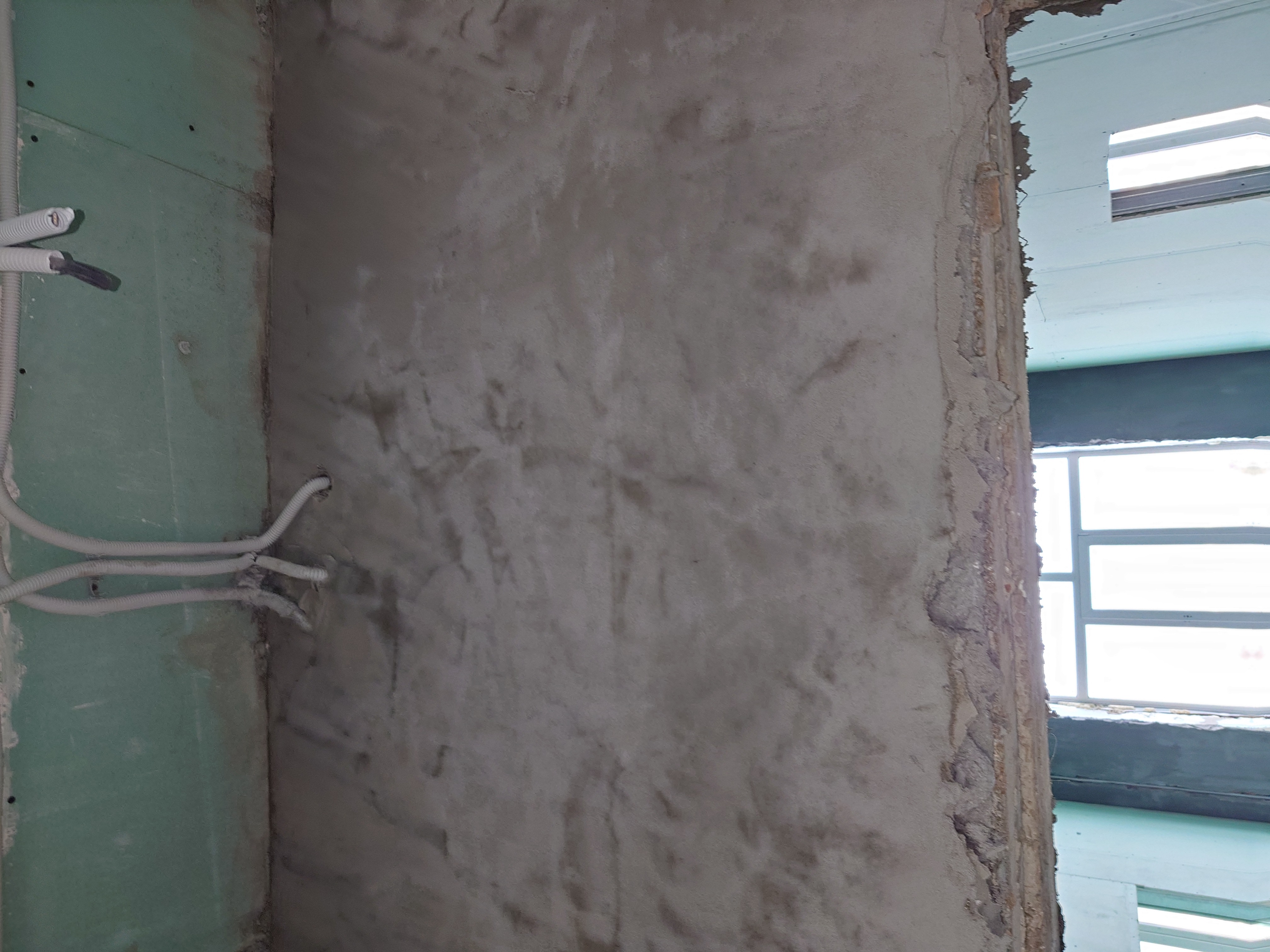

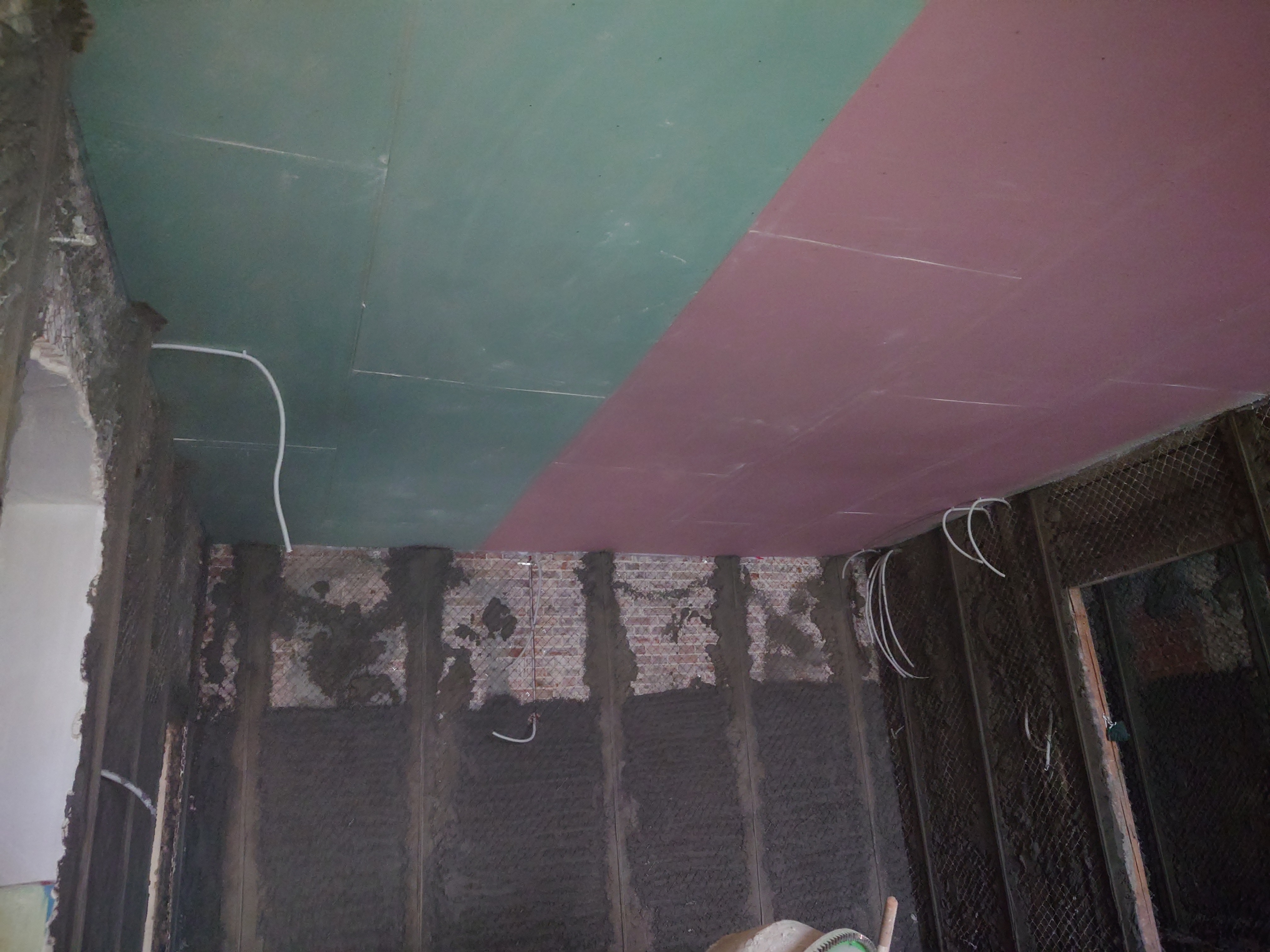

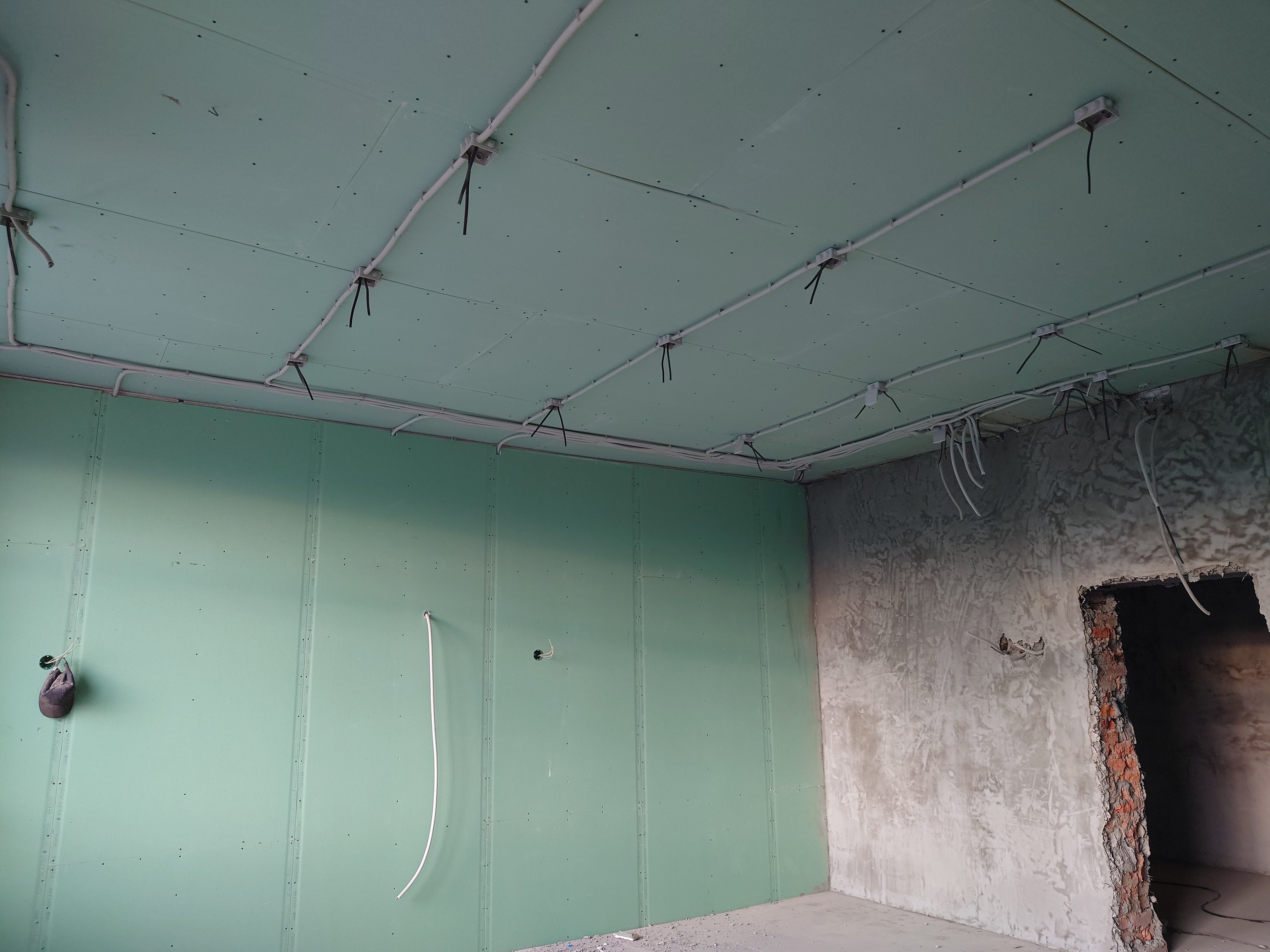

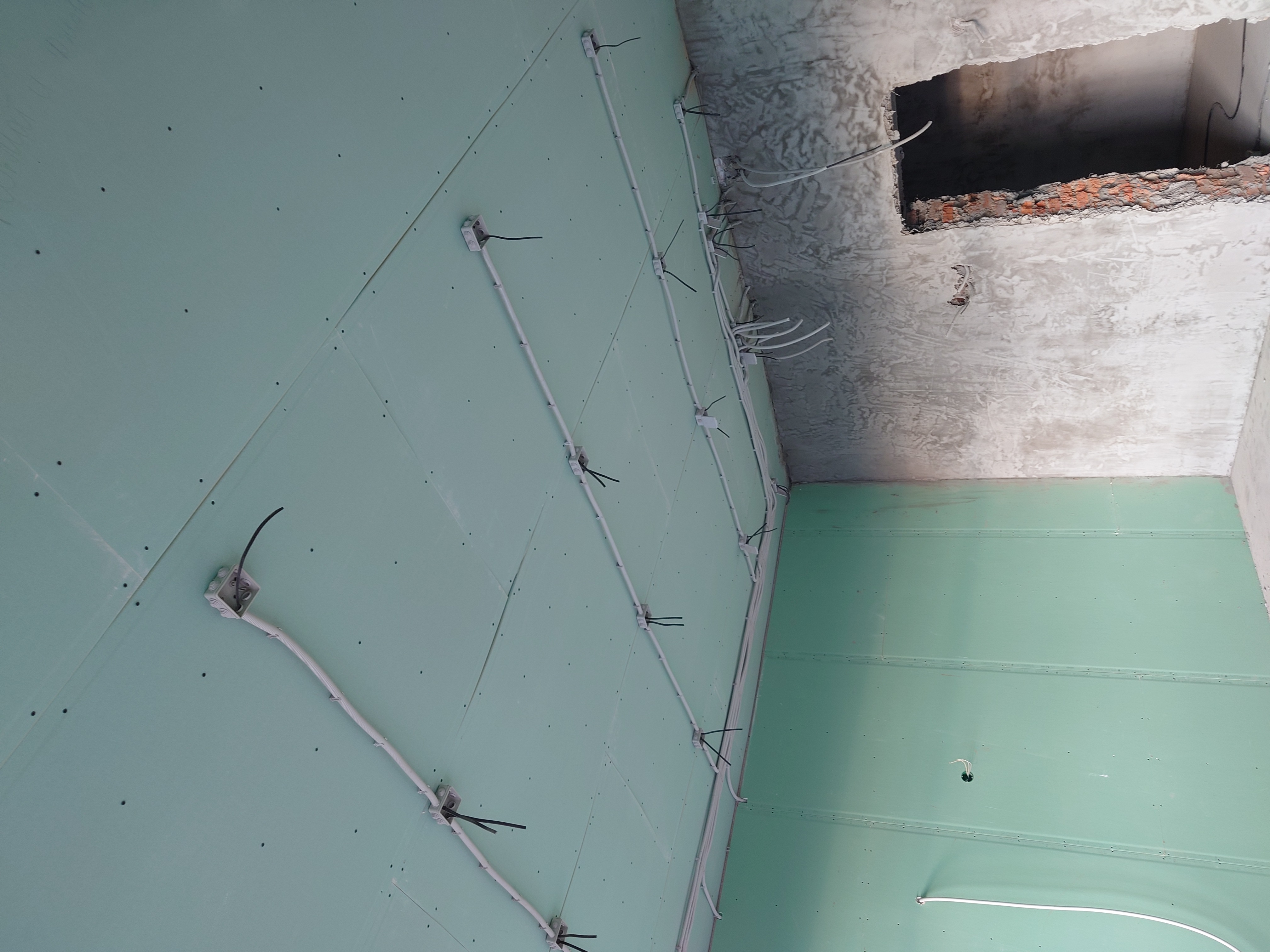

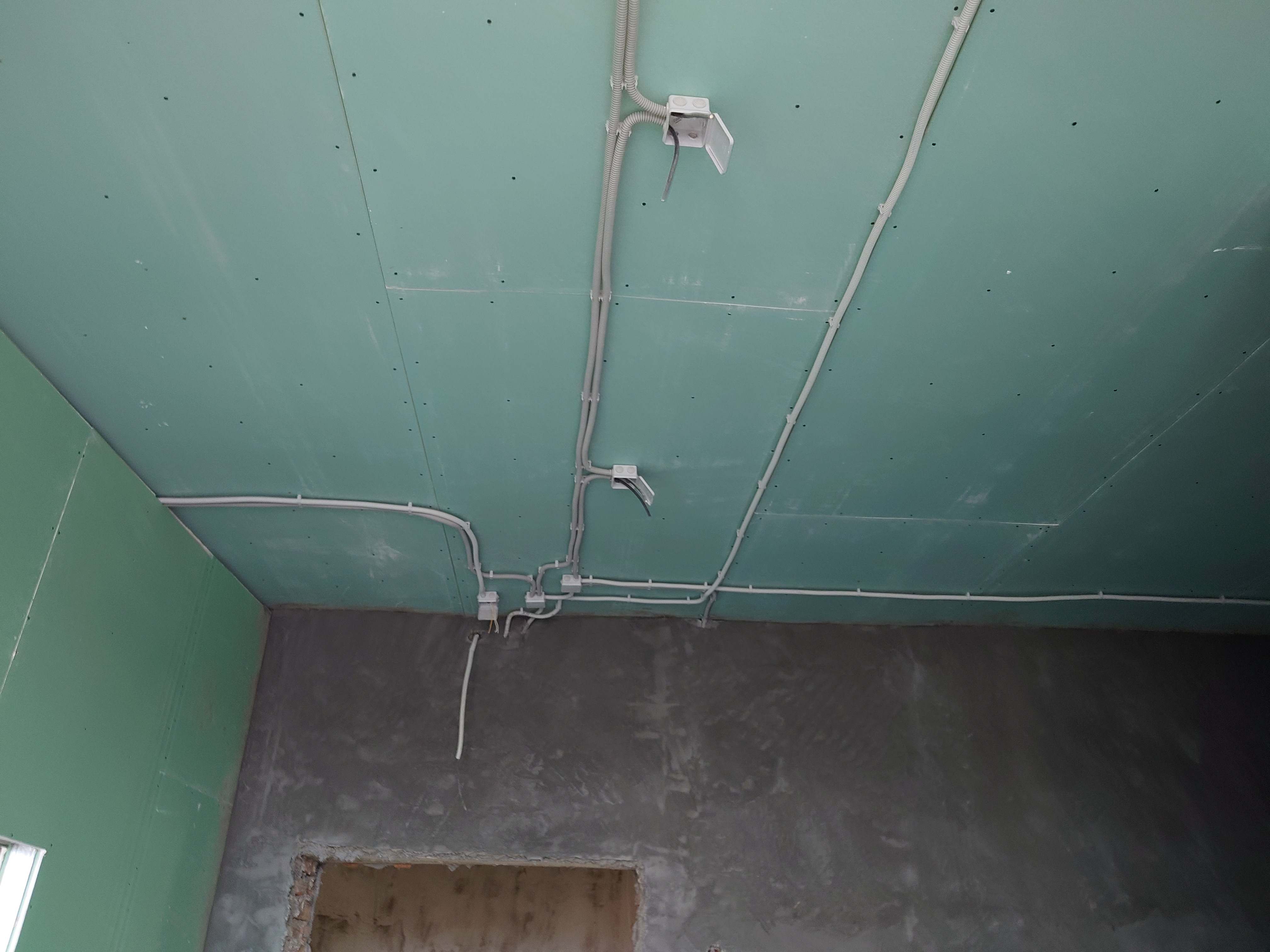

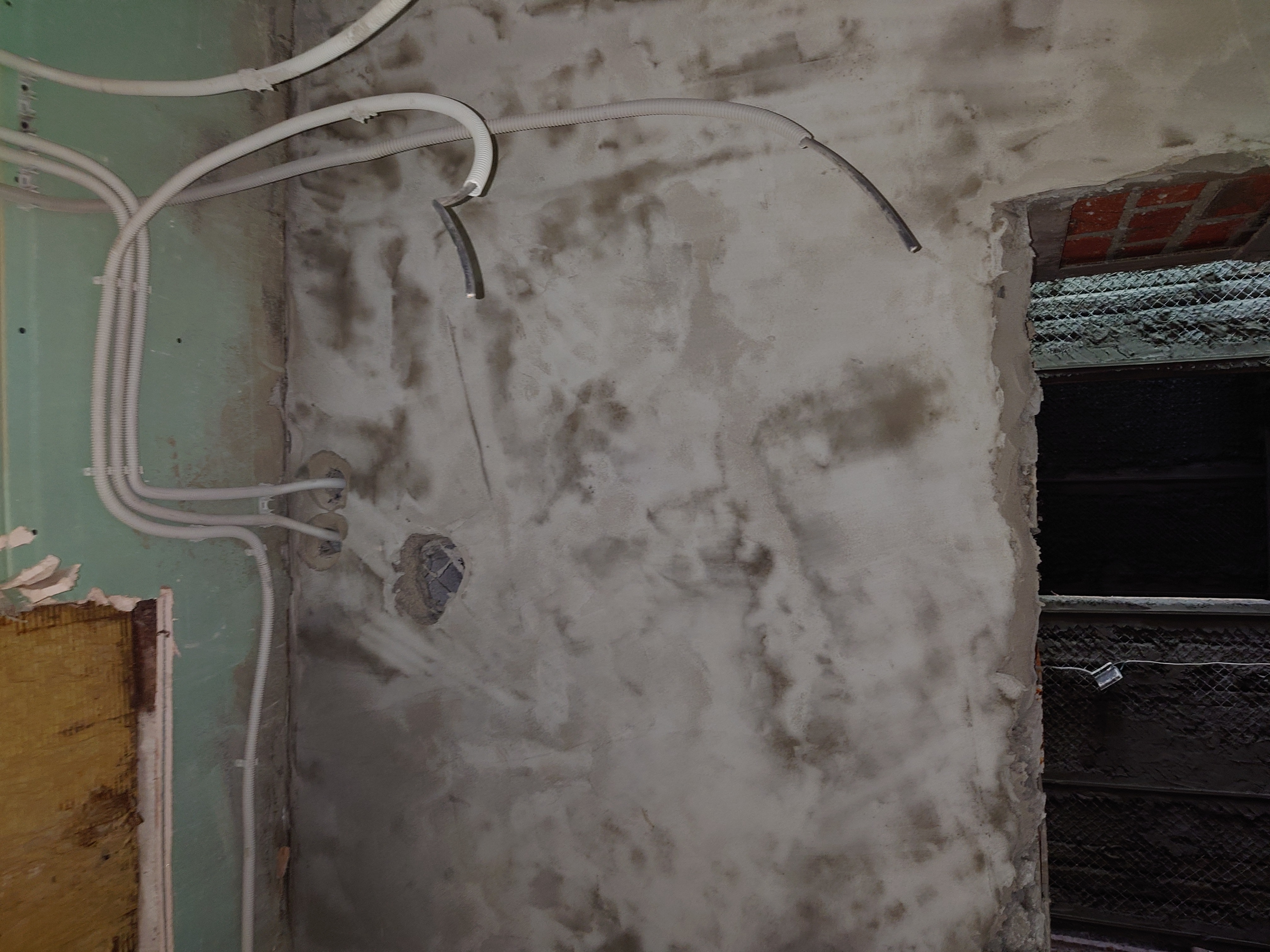

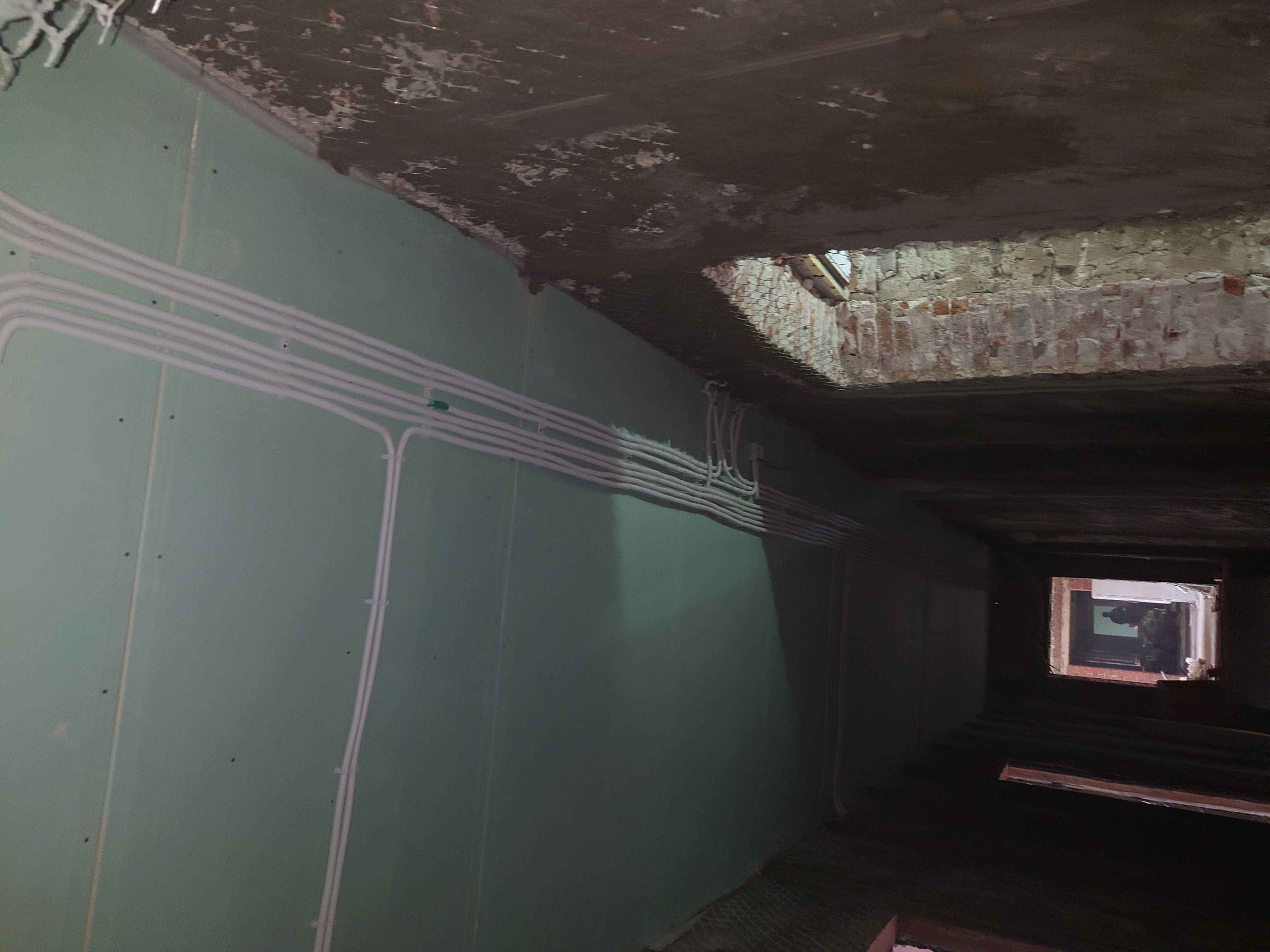

Работа по проекту идёт уже третий месяц, почти сделана вся черновая электрика. Было пропилено примерно 900м штроб, уложено в районе 10 км кабеля, установлено примерно 900 шт. распределительных коробок. На следующей неделе ожидаем приезда РЭС и отключение двух из трёх ВРУ от электросети для того, чтобы их поменять и сделать новые кабельные вводы в здание.
